進捗状況です

2025.8.29 現在

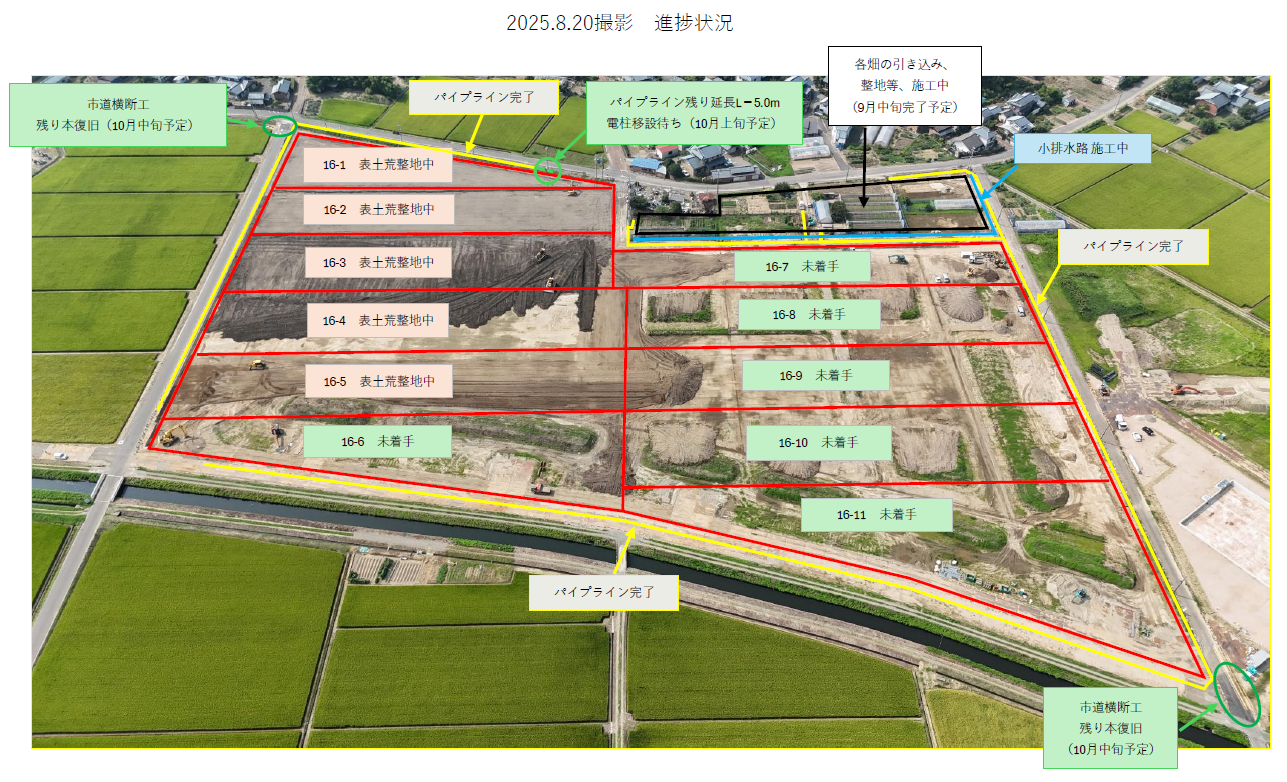

圃場整備工事は排水路工と整地を行っています。

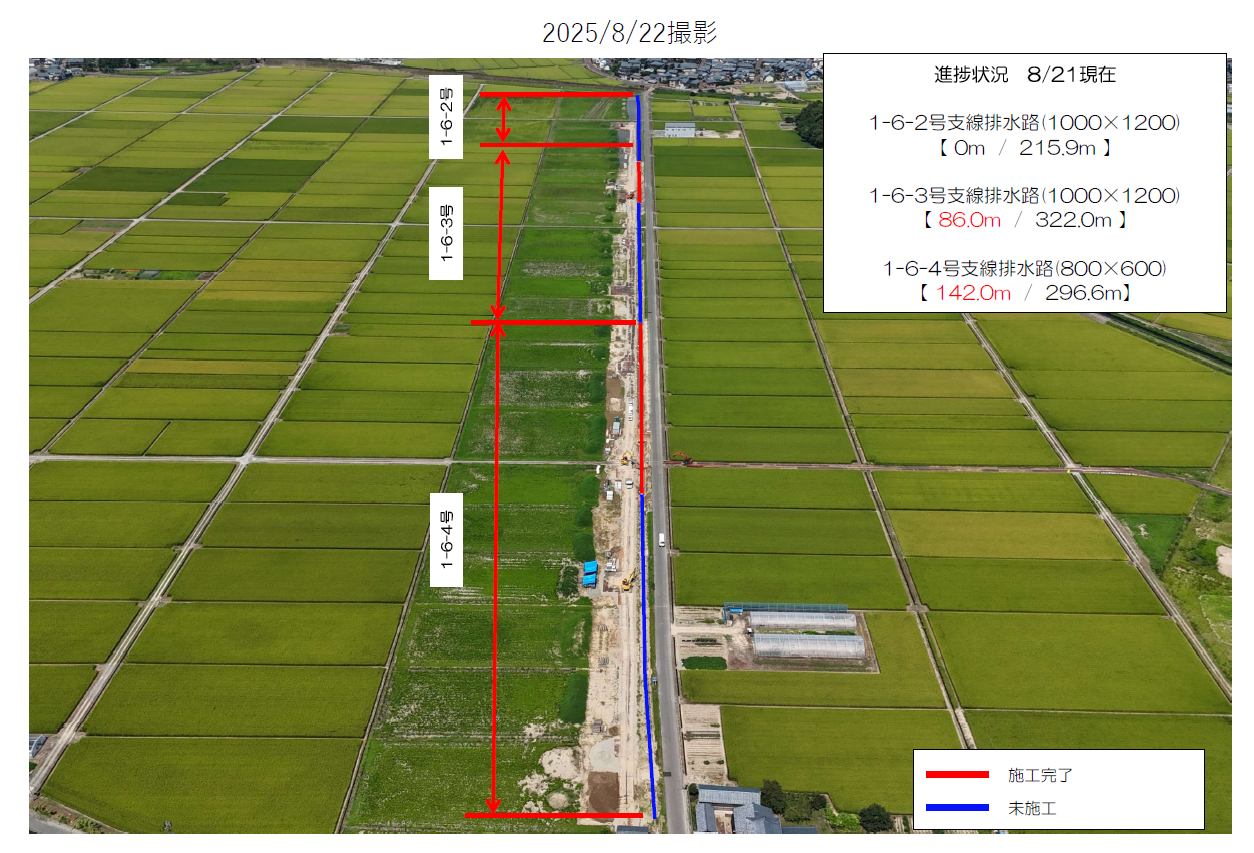

進捗率 予定52%に対し、出来高53%です
  排水路工事は排水フリュームを設置しています。
進捗率 予定31%に対し、出来高40%です

2025.6.30 現在 圃場整備工事は用排水路工を行っています。
進捗率 予定8%に対し、出来高6%です

排水路工事は仮設道路、表土はぎとりを行っています。
進捗率 予定7%に対し、出来高10%です

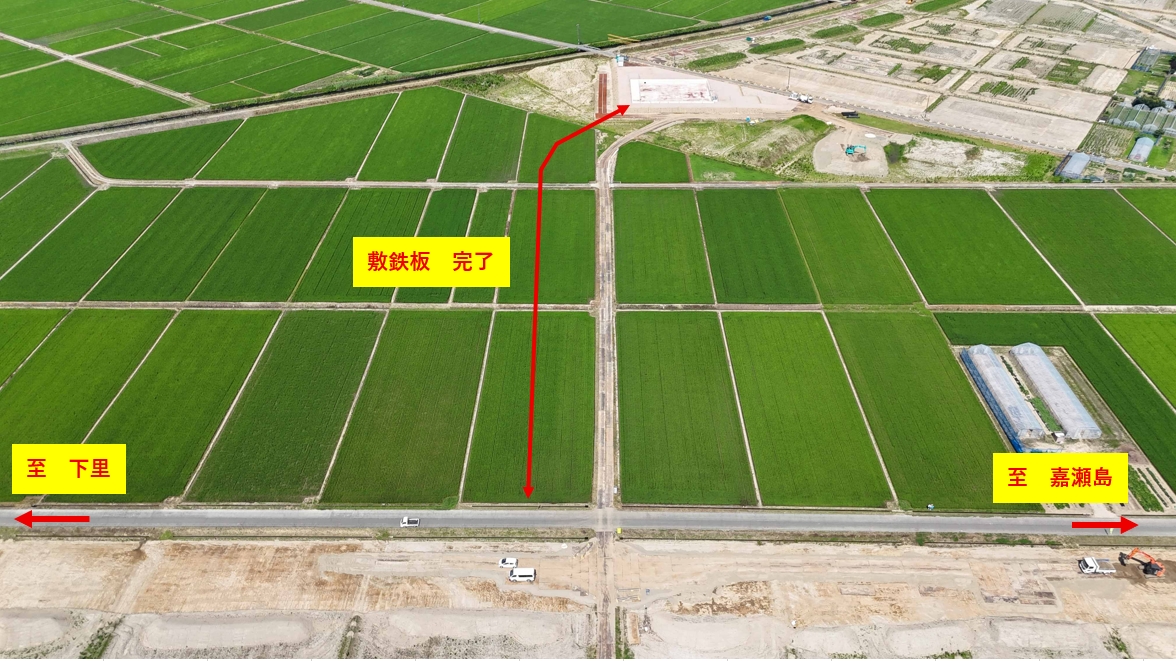

ファームポンド〜の仮設道路敷鉄板完了しました

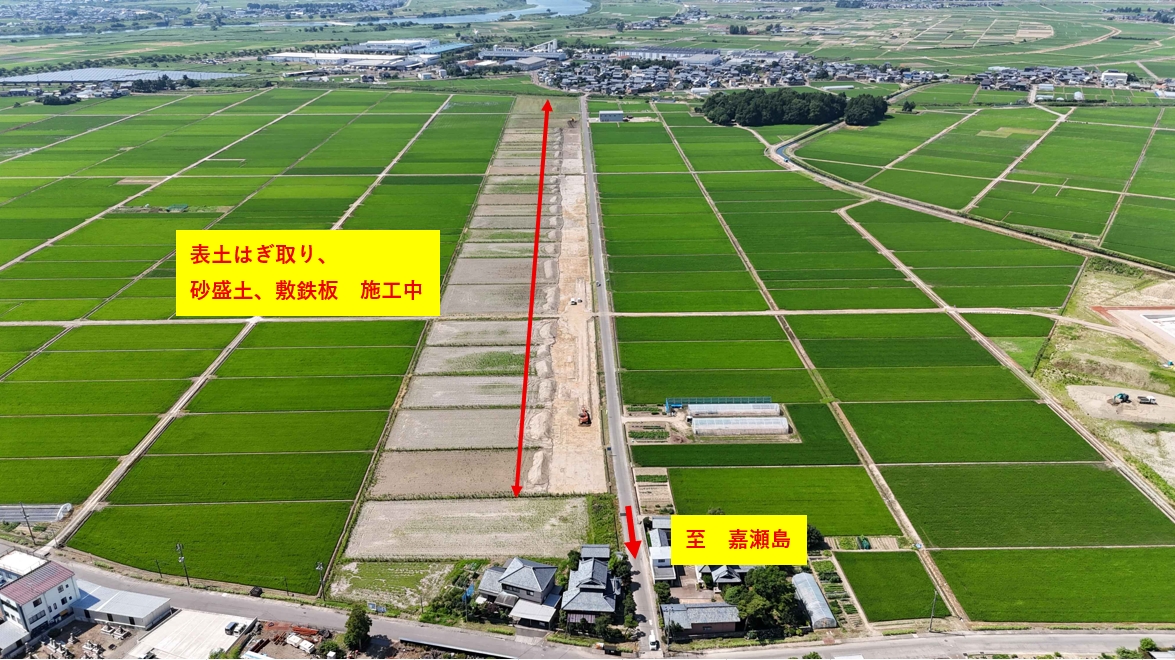

施工範囲の砂盛土と敷鉄板施工中です
